董总:13383917766
薛经理:18937102395
公司固话:0391-8337575
公司网址:www.kuangshanlvhua.com
公司地址:郑州市高新区长椿路冬青街高新企业加速器产业园D7-5栋

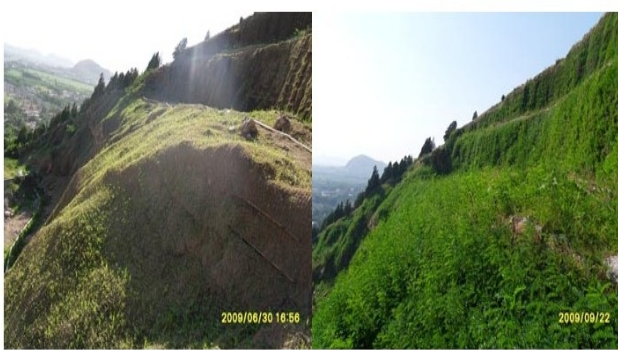

边坡挂铁丝网客土喷播植草施工的方法
一、使用的材料
1、锚杆:用于深层稳定的边坡,其主要作用是将网固定在坡面上。根据岩石坡面破碎情况,我们选择长度为30cm的12螺纹钢作为锚杆,横纵间距为1m,梅花状布置。其作用首先是加固不稳定边坡,其次是固定网。
2、网:依据边坡类型选用高强土工网(网孔50×50)或14号镀锌铁丝网(网孔50×50,铁丝直径2mm).
3、厚层基材:由绿化基材、种植土、纤维和植被种子按照一定比例混合而成,其中绿化基材是本项技术的核心。
绿化基材由有机质、肥料、保水剂、稳定剂、团粒剂、PH值调节剂、消毒剂等按一定比例混合而成。其中,有机质(生态肥、锯末、秸秆、糠壳)可改善喷射基材混合物的结构,提供给植物生长的有机肥料,还有保水保湿功能;肥料除有机肥料外,还添加有菌肥、速效肥、长效缓释肥,供给植物生长的各种养分;保水剂用来储存并缓慢释放植物生长所需的大量水分;稳定剂的作用是使喷射到坡面的基材混合物具有一定的强度及抗腐蚀性;团粒剂的使用以利用基材混合物的团粒结构的进一步形成:PH值调节剂用来调节基材的PH值,使其呈中性偏弱酸性;消毒剂用来杀除基材中所含的有害细菌。
种植土选用工程地的地表种植土,粉碎风干过12mm筛后备用;
纤维用秸秆、树枝粉碎成15mm左右的细段备用;
植被种子使用当年采收的多种种子混合而成:高羊茅(Testuca arundinacea)、白三叶(trifolium repens l.)、狗牙根(Cynodon dactylon).
二、路堑边坡的验收与交接
进行边坡绿化防护施工前的边坡,必须要求达到设计的坡率和平整度,符合有关的技术标准和规范,且深层稳定,没有明显的滑动面和安全隐患。对存在开挖坡率不够、坡面有大的凹凸等施工缺陷进行修复处理,直至达到设计要求。其中边坡上部的截水沟和分级平台上的排水沟对于边坡绿化至关重要,必须按照设计要求严格施工。为了达到一定的景观效果,坡顶和可视断面应一并修整,保持整个边坡线条明畅。
三、取土备料
厚层基材喷播施工需要大量的种植土。施工前备好足够符合质量要求的土壤并做好防雨准备,保证雨后有土可用。
四、施工工艺
施工流程:清理平整边坡→铺设土工网→锚固件钻孔→钉网→喷附基材混合→种植营养液吹附→交验前养护管理→验收交付
1、清理平整边坡:清除坡面淤积物、浮石,打掉突出的岩石,使坡面尽可能平整,以利于厚层基材和岩石的完全结合。
2、铺设土工网:将网片自上而下铺满整个坡面,首先在坡顶固定好后再向下铺设,纵向拉紧,搭接宽度≥10cm,再用锚杆和锚钉固定。最上部的锚杆要用风钻打在坚实的岩石上,角度与坡面垂直,孔径与深度都要符合设计要求,注浆加固。锚钉用电钻打孔后钉入。
3、搅拌基材:基材按照种植土:纤维:绿化基材=2:2:1(体积比)用搅拌机混合。在面层喷射层拌料时加入混合植物种子。种植用量保证草本覆盖率在85%以上,乔灌木≥2株/㎡。
4、喷射厚层基材:要求喷枪口距离岩面1m左右,加水量应保持后尘基材不离不散。分基层和面层二次喷射,在基层喷射过程中应注意二次找平。
5、覆盖无纺布。在面层喷射层完成后,覆盖28g/㎡无纺布进行保墒,营造种子快速发芽环境。
6、喷水养护。在养护初期应当保持厚层基材呈湿润状态。喷水设备采用自动喷灌系统喷洒,杜绝高压水头直接喷灌。一般养护期为植物覆盖地面为限。
